高低压配电柜安装集合

作者:人气:发表时间:2022-4-28

工艺流程

基础验收→设备开箱检验→设备二次搬运→变压器就位→附件安装及接线→交接试验→试运前检查→试运行→交工验收

配电柜安装

安装前,控制间内环境应具备条件,所有的内装饰施工已完成,室内洁净安全。

A配电柜安装固定:

①配电柜运到现场后,组织开箱检查,检查有无变形、掉漆现象,仪表部件是否齐全,备品备件、说明书等有无缺损,并做好开箱记录。

②根据施工图的布置,按顺序将开关柜放在基础型钢上。成列柜就位后,先找正两端的柜,再在柜下至上三分之二高的位置绷上小线,逐台找正,以柜面为标准。找正时采用0.5mm垫片进行调整,每处垫片最多不能超过三片。

③就位找正后,按柜固定螺孔尺寸进行固定,柜体与柜体、柜体与侧挡板均用镀锌螺丝连接。高、低压开关柜与预留角钢进行牢固焊接,电缆夹层上空明露部分用花纹钢板满铺,柜前、柜后均用1200mm×10mm(宽×厚)绝缘满铺。

④开关柜其相邻两柜顶部水平度偏差不大于2mm,全部柜顶部水平偏差不大于5mm,其相邻两柜边不平度不大于1mm,全部柜面不平度不大于5mm,柜间接缝不大于2mm。

⑤设备定位后,对内部紧固件再次紧固及检查,尤其是导体连接端头处。柜内接线完毕,用吸尘器清除柜内杂物,保持设备内外清洁,准确标识设备位号、回路号。

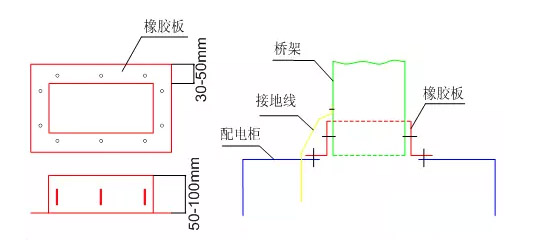

配电柜安装完成后,安装柜上方的的桥架。配电柜进出电缆开孔位置由供货方按尺寸预留。电缆敷设完成后封闭。桥架与柜内接地母排用专用接地线可靠接地。桥架与配电箱(柜)连接处采用橡胶板连接,以保护导线和电缆,桥架与配电柜连接见图。
